太阳能路灯安装施工工序及灯位选定、基础预制等要点
太阳能路灯安装施工工序及灯位选定、基础预制等要点
太阳能路灯安装施工与传统路灯安装过程基本一致,但有区别,特别是太阳能电池板与蓄电池的安装。太阳能路灯安装施工工序:灯位的选定,基础预制,蓄电池组装、电池板与支撑加的组装
太阳能路灯的设置与传统路灯存在相似点,不过,其特有的太阳能电池板与蓄电池的安装方法构成了不同之处。下面,我将逐一详细阐述其安装的整个过程。

确定预埋件尺寸
确定预埋件的尺寸至关重要。这需要我们根据灯杆厂提供的数据,构建起灯杆高度与预埋件尺寸之间的匹配关系。举例来说,不同高度的灯杆,其预埋件的长宽高尺寸也会有所区别。以3米高的灯杆为例,其预埋件可能是50厘米×50厘米×60厘米;而对于8米高的灯杆,预埋件尺寸可能需要达到100厘米×100厘米×120厘米等。这些尺寸都需要精确核对,以确保后续施工的顺利进行。
需依据精确的数据来挑选恰当的预埋件尺寸。若预埋件尺寸偏小,路灯的稳定性将受到影响;而若尺寸偏大,则会造成材料上的浪费以及施工上的困难。因此,相关人员必须对灯杆厂提供的数据进行细致核对,以保证预埋件尺寸与需求完全相符。
定灯位
在安装路灯时,需依据既定的道路安装标准来选定灯具位置。通常情况下,存在三种不同的布灯模式:单侧布灯适合于较窄的道路,例如某些住宅区的内部道路;双侧交叉布灯则更常用于中等宽度的道路,比如小型商业街区;而双侧对称布灯则通常用于较宽阔的城市主干道。
道路建设需谨慎选择照明布局,需兼顾道路的宽度、过往车流量及周围环境等多重因素。例如,对于弯道众多的路段,应依据具体情况灵活变动照明布局,以此达到良好的照明效果,同时确保行人与车辆的安全。

基础预制

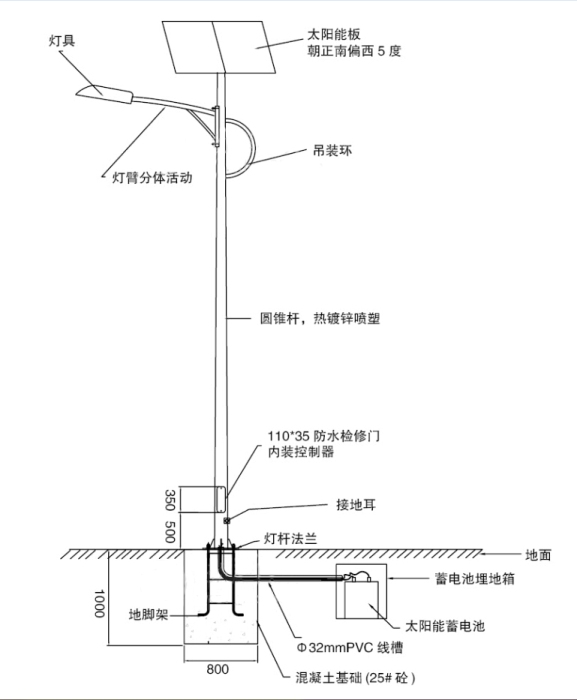

进行基础预制阶段,必须依照规定步骤进行。混凝土的强度等级必须达到C20标准,同时需借助振动设备对基础进行夯实,确保其质量与稳固性。在混凝土浇筑过程中,必须特别注意,不可将混凝土浇筑至丝杆之上,否则将导致后续安装进度减慢,难度增加。
安装穿线管时需严格遵照设计图纸,以免混凝土误入管道造成堵塞。此外,还需用水平仪对基础面进行校准,保证基础四脚精确地处于水平,以便为灯杆和其它部件的安装打下坚实的基础。
电池安装
组装蓄电池时,必须认真检查蓄电池的容量是否与设计配置单上的一致。若涉及多块电池组合,必须明确是采用并联还是串联方式,同时并联的电池数量不能超过四块。将连接好的电池放入蓄电池保温箱,并确保箱体封闭。在整个组装过程中,还需注意将保温箱的螺丝拧紧,以防露水渗入,从而影响电池的性能。
电池安装完毕后,需将连接线从坑底拉出,检查电压是否处于正常水平;若发现异常,便需进行必要的检查与调整。电池作为路灯供电的核心组件,其稳定运行对路灯的照明功能极为重要。
电池板与灯杆组装
在组装电池板之前,需将电池板支架和灯杆移至基础附近。随后,用螺丝将电池板稳固在支架上,并按照规定进行并联和串联的接线操作。接线完毕后,进行电压测试,确保电压达标以满足安装标准。电压是电池板正常运作的关键参数,若不达标,路灯可能无法正常发光。
确认灯杆型号无误后,需选用合适的跳臂长度进行安装。在安装光源时,需确保光源投射面与地面垂直。完成光源连接后,先用万用表检测电阻值及接地情况,随后用蓄电池进行亮灯测试,以保证连接无误。在吊装灯杆之前,提前准备好所需材料和工具,将杆体提升至适当高度,调整电池板方向,同时清洁杆体表面污渍并补涂油漆。

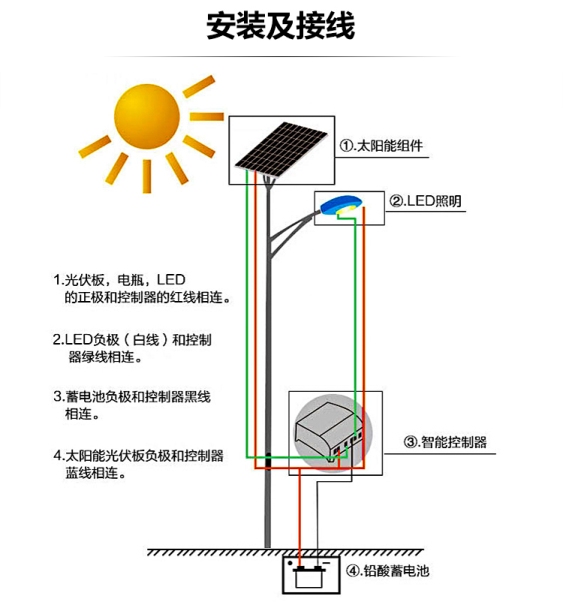

控制器安装
请依照控制器操作手册进行安装步骤。首先连接蓄电池,接着连接负载,检查指示灯是否点亮,若灯亮表示连接无误,若不亮则需检查或更换控制器。之后连接太阳能电池板,观察指示灯是否熄灭,部分控制器具备延时功能,需等待几分钟观察灯是否自动熄灭。在接线时务必确保正负极连接准确,以防触电事故发生。控制器相当于路灯的“核心”,负责调节路灯的运作,其安装是否得当,直接影响到路灯的照明效果。
整体检查
安装完所有前期步骤后,需对灯杆进行全方位的校正,保证其两端保持笔直,并从两个垂直角度进行检查确认。随后,对已安装的路灯进行细致的全面检验,检查项目包括灯光是否正常亮起、电池板安装的方向是否准确且一致、杆身是否垂直、标识牌是否完好且数量正确等,以确保整体安装质量达到规定标准。
